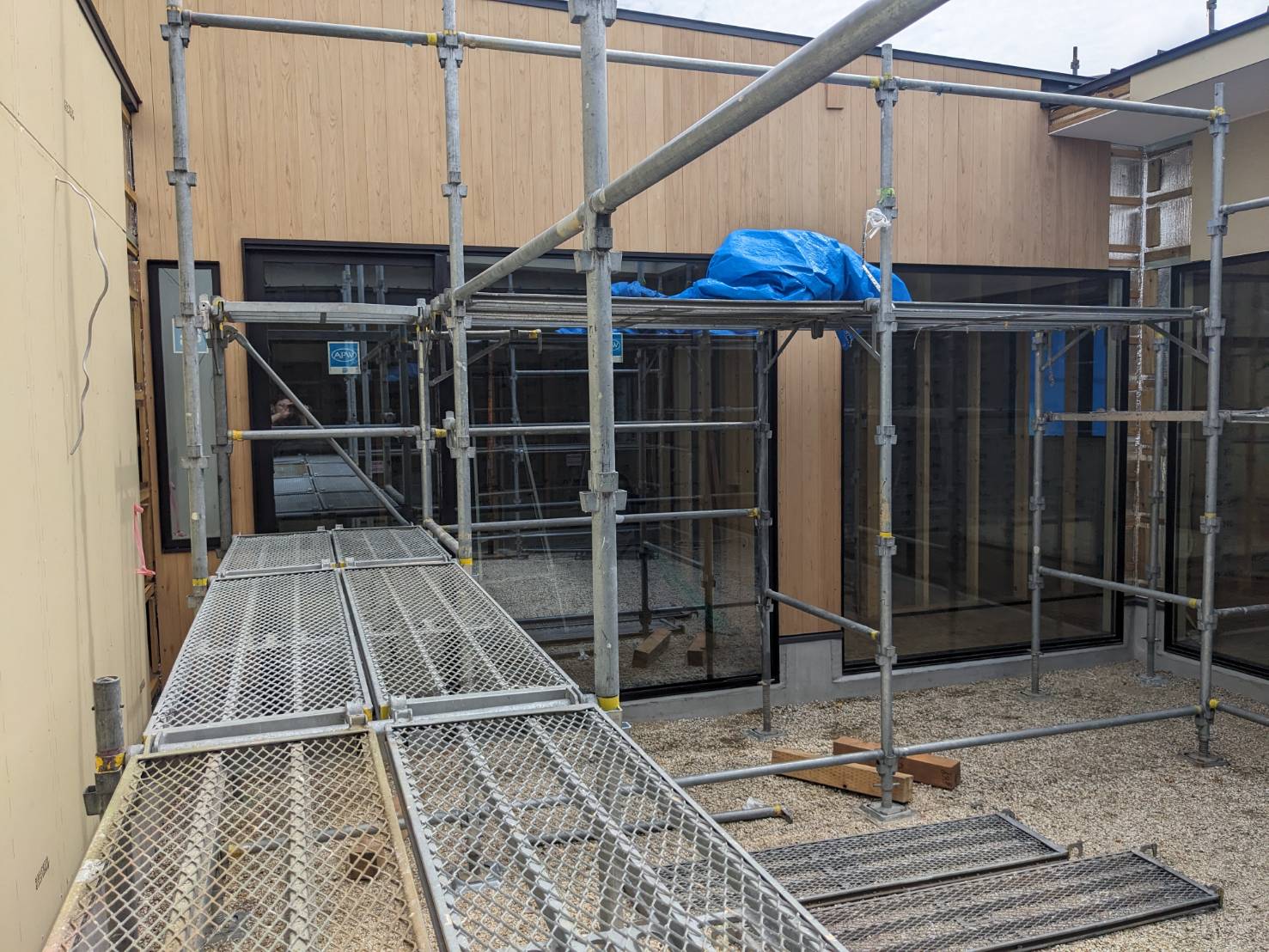

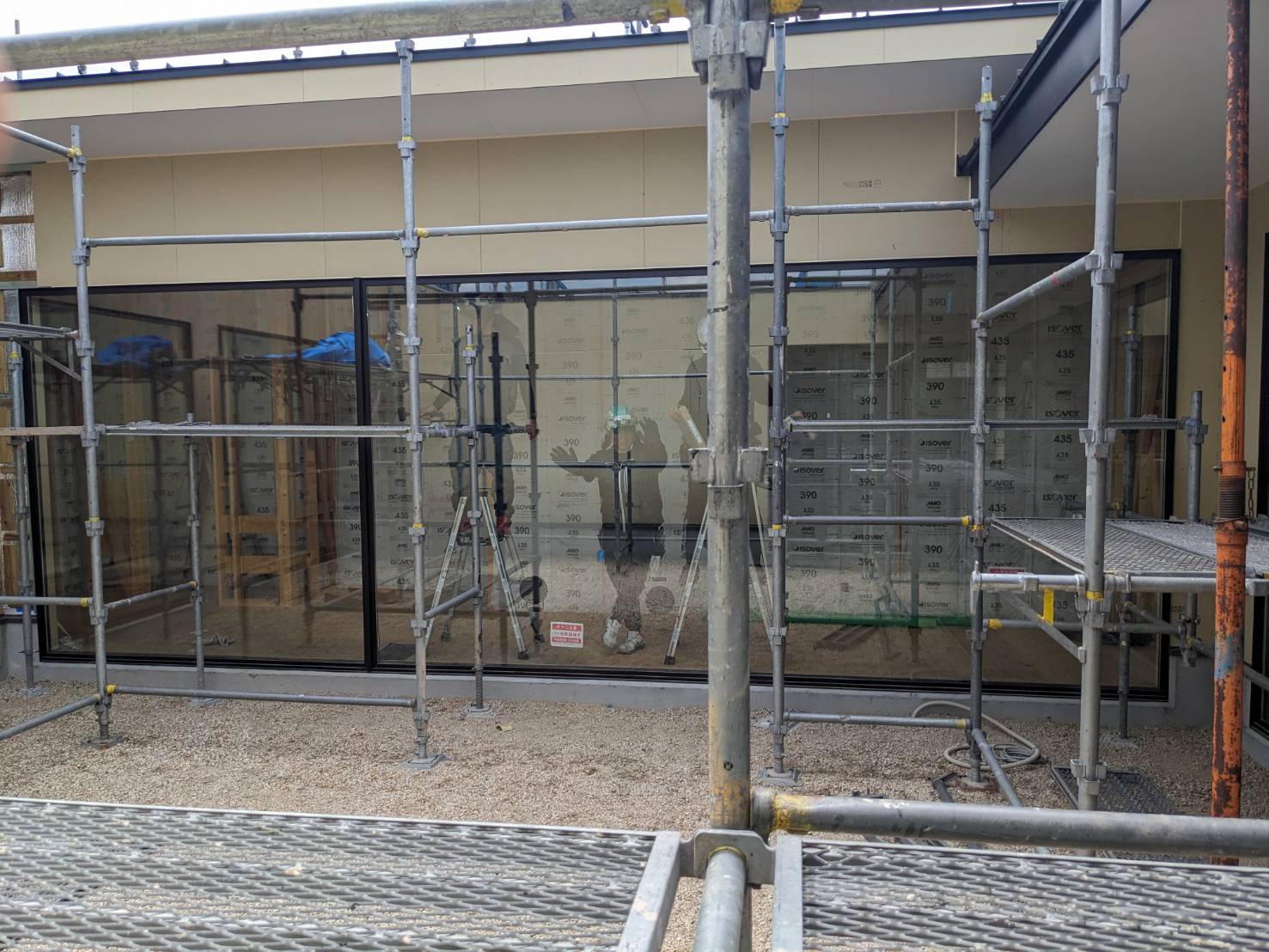

カテゴリ: A-モデルハウス(進行中のプロジェクト) 上がり框 フラットバーSUS.HL仕上 2025.9.10 (WED) 17:42 カテゴリ:A-モデルハウス Tweet いつもよくする収まりですが、上がり框をFB SUS.HLで仕上げて取付ました。 フラットバー ステンレス ヘアライン仕上げ 幅は6mmです。エッジが利いた空間をよりシャープな印象にします。でも制作するのも取付するのも少し手間がかかります。 外壁目地色合わせ。 2025.9.10 (WED) 17:29 カテゴリ:A-モデルハウス Tweet Aモデルハウスの外壁タイルを一面貼り終えました。 このあと、タイルの色と調整しながら、タイル同士の隙間に入れる目地の色を5種類ほど色合わせで調整してサンプルを作ってもらいました(タイル屋さんお手間かけます) 今回の外壁タイルの完成イメージは、タイル貼っているのが分かりにくく仕上げることです。 近くで見ると外壁タイル貼と分かるけど、遠くからだとコンクリートかモルタル壁に見える、そんな外壁タイルを目指して、目地の色をタイルと同色に近づけて、あえて「のっぺりとした壁」に仕上げたいです。 先行家具取付。 2025.9.10 (WED) 17:16 カテゴリ:A-モデルハウス Tweet Aモデルハウスの先行家具取付の状況写真です。 壁の下地となるプラスターボードを張り付ける前に、先行して家具を取り付けることで、壁と家具の入隅がキッチリと隙間なく綺麗に収まります。 一般の方には説明が難しいですが、逃げのない、映画に出てくるような空間に仕上げるために必要な作業です。 造作キッチン。 2025.9.3 (WED) 10:51 カテゴリ:A-モデルハウス Tweet 今日は、Aモデルハウスの家具の塗装色を決めるために、福山にある木工所に打ち合わせに行きました。 今回はケヤキを使った造作家具や、オリジナルキッチンを造作するなど、はじめての試みが多いので念入りに打ち合わせをしてきました‼️ 打ち合わせの後、木工所の社長さんと福山カントリーをツーパックで回ったんですが、さすが娘さんがプロゴルファーを目指してるパパだけあり全然相手になりませんでした💦いろんな意味で大変勉強になった1日にでしたm(__)m ガラス搬入・取付。 2025.8.9 (SAT) 13:26 カテゴリ:A-モデルハウス Tweet Aモデルハウスの中庭に面する超大型ペアガラスの搬入・取付作業が完了しました。ガラスの重量は一枚あたり約220kgあるのでレッカーで搬入しました。 外壁張り作業中。 2025.7.20 (SUN) 12:24 カテゴリ:A-モデルハウス Tweet A-モデルハウスの現場は外壁下地や屋根を葺き終え、外壁張り作業を行っています。 平屋の家ですが、屋根は結構複雑な形状をしています。 進捗状況など。 2025.6.20 (FRI) 16:40 カテゴリ:A-モデルハウス Tweet Aモデルハウスの現場の金物確認のめた現場で打ち合わせを行いました。 筋交いの位置や引き寄せ金物の取付状況、火打ち梁の位置、アスファルトルーフィングの立ち上げ長さの確認等々、確認をしてきました。 工事は順調に進んでおります。あとは暑さに気を付けて工事を進めてほしいです💦 Aモデルハウス建て方。 2025.5.27 (TUE) 18:43 カテゴリ:A-モデルハウス Tweet 本日はAモデルハウスの建前でした。 快晴の中大工さんたち10人で屋根以外は形になるところまで完了しました。 明日も天気が良いので、明日からルーフィング張りに入ります。 事故なく建て方が終わってよかったです。 杉板コンクリート等コンクリート打設完了。 2025.5.2 (FRI) 18:05 カテゴリ:A-モデルハウス Tweet A-モデルハウスは、入り口廻りの杉板コンクリート塀、建物基礎コンクリート打設を終え、本日立ち上がりコンクリート打設を行いました。 ゴールデンウィークはコンクリート養生期間とし、休み明けから型枠脱型です。 良いコンクリートが打てていることを願って、ひとまず現場はお休みに入ります。 配筋検査。 2025.4.18 (FRI) 17:28 カテゴリ:A-モデルハウス Tweet 今日は朝から、A-モデルハウスの配筋検査を行ってきました。 配筋状況は良好でしたが、少しだけ手直しをしてもらう箇所がありました。高基礎の部分も鉄筋量を多く配筋してもらって補強をしてもらいました。来週予定しているコンクリート打設が無事に終わることを祈ります!(^^)! あと先日コンクリートを打設した杉板型枠塀の出来栄えも気になりますが、型枠脱型をしてみないとわからないので少しの間ドキドキします(;^_^A ‹ 1 2 3 › カレンダー 2026年3月 日 月 火 水 木 金 土 1234567 891011121314 15161718192021 22232425262728 293031 « 2月 ブログ >ALL >進行中のプロジェクト >赤穂ドッグラン >Mハウス計画 >倉敷H店舗 >ピラティス貸店舗 >A-モデルハウス >Y貸店舗 >Y-HOUSE >おむすび店舗 >K-HOUSE >Mグループホーム >玉島飲食店 >N-HOUSE >ラウンジYOU改装 >N事務所 >庭瀬の家 >Mデンタルクリニック >S社屋 >Nガレージ >カフェレストランR >T-HOUSE >Mゴルフシミュレーション >M-HOUSE >AK事務所 >中島の家 >Kガレージハウス >M物販店 >和牛 煌 >P保育園イオン倉敷 >焼肉ストリート >AGURi FARM'S >P保育園 >A社屋 >ZENコーポレーション >K-事務所リフォーム >中華料理 天天-TENTEN- >S-class(エスクラス) >T-house renovation >岡山N複合ビル >K-ドッグラン施設 >Rカンパニー事務所 >賃貸店舗・住宅MAB >やきとり京 >フルーツサンドCOPAIN >M事務所 >クラブB >Mショットバー >A-houseリノベーション >Mビル外壁改修 >岡山M保育園 >Sスナック >美容室クルーブラン >マイホーム沖新 >デイサービスセンター我が家 >S事務所 >cRié cafe&kitchen >カフェクラーナ >NICO+ネイル&スクール >Y事務所 >くりのおうち保育園 >Sバナナ専門店 >マイホーム西阿知 >グレイスデンタルクリニック >VI-PROSPER >とんかつ羅凰 >ブランチ岡山北長瀬 >蒜山高原のペンション >黒崎のドッグラン&カフェ >創作和食 ー時ー >ガールズバー鹿鳴館 >堀南の家 >しーじゃっく(回転寿司) >広島流お好み焼 三八秀 >家具の激安王ドン! >ラウンジYOU >玉野海沿いの別荘 >Fクリニック(医院) >海辺のドッグカフェ >S社屋・倉庫 >浦田の家 >アウトリビングのある家 >栗の家 >ひまわり歯科クリニック >上等カレー岡山 >クレアデンタルクリニック >5階建て狭小ビル >児島の家 >M歯科クリニック >ペットと暮らす家 >N歯科クリニック >マイホーム北畝 >玉野Fリノベーション >Kグループホーム >F施設リノベーション >ひろばにじいろ >N-house >ベイクショップクラシス >ドライブto旅 >瀬戸内海一周旅行 >蒜山小旅行 >福山の島へ渡る >ヨットセーリングと犬島観光 >淡路島視察 >小豆島でドライブ! >折りたたみ自転車 >福山輪行の旅 >直島初上陸! >児島~下津井サイクリング >初輪行 >吉備路ポタリング! >2台目! >リノベーション >お知らせ >コラム >BLOG TOP ›BLOG ›進行中のプロジェクト ›A-モデルハウス
いつもよくする収まりですが、上がり框をFB SUS.HLで仕上げて取付ました。 フラットバー ステンレス ヘアライン仕上げ 幅は6mmです。エッジが利いた空間をよりシャープな印象にします。でも制作するのも取付するのも少し手間がかかります。
Aモデルハウスの外壁タイルを一面貼り終えました。 このあと、タイルの色と調整しながら、タイル同士の隙間に入れる目地の色を5種類ほど色合わせで調整してサンプルを作ってもらいました(タイル屋さんお手間かけます)
今回の外壁タイルの完成イメージは、タイル貼っているのが分かりにくく仕上げることです。 近くで見ると外壁タイル貼と分かるけど、遠くからだとコンクリートかモルタル壁に見える、そんな外壁タイルを目指して、目地の色をタイルと同色に近づけて、あえて「のっぺりとした壁」に仕上げたいです。
Aモデルハウスの先行家具取付の状況写真です。 壁の下地となるプラスターボードを張り付ける前に、先行して家具を取り付けることで、壁と家具の入隅がキッチリと隙間なく綺麗に収まります。 一般の方には説明が難しいですが、逃げのない、映画に出てくるような空間に仕上げるために必要な作業です。
今日は、Aモデルハウスの家具の塗装色を決めるために、福山にある木工所に打ち合わせに行きました。 今回はケヤキを使った造作家具や、オリジナルキッチンを造作するなど、はじめての試みが多いので念入りに打ち合わせをしてきました‼️ 打ち合わせの後、木工所の社長さんと福山カントリーをツーパックで回ったんですが、さすが娘さんがプロゴルファーを目指してるパパだけあり全然相手になりませんでした💦いろんな意味で大変勉強になった1日にでしたm(__)m

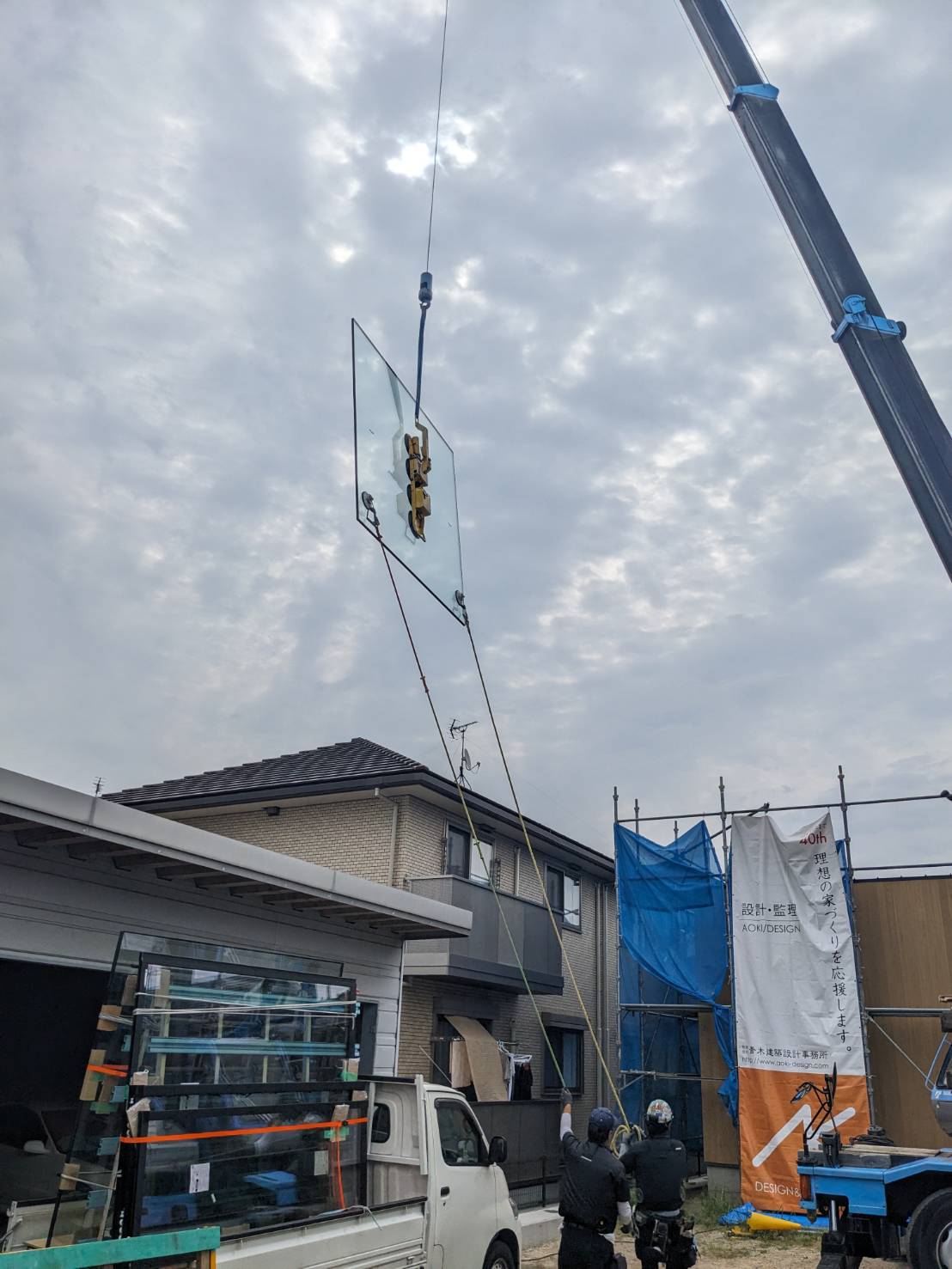

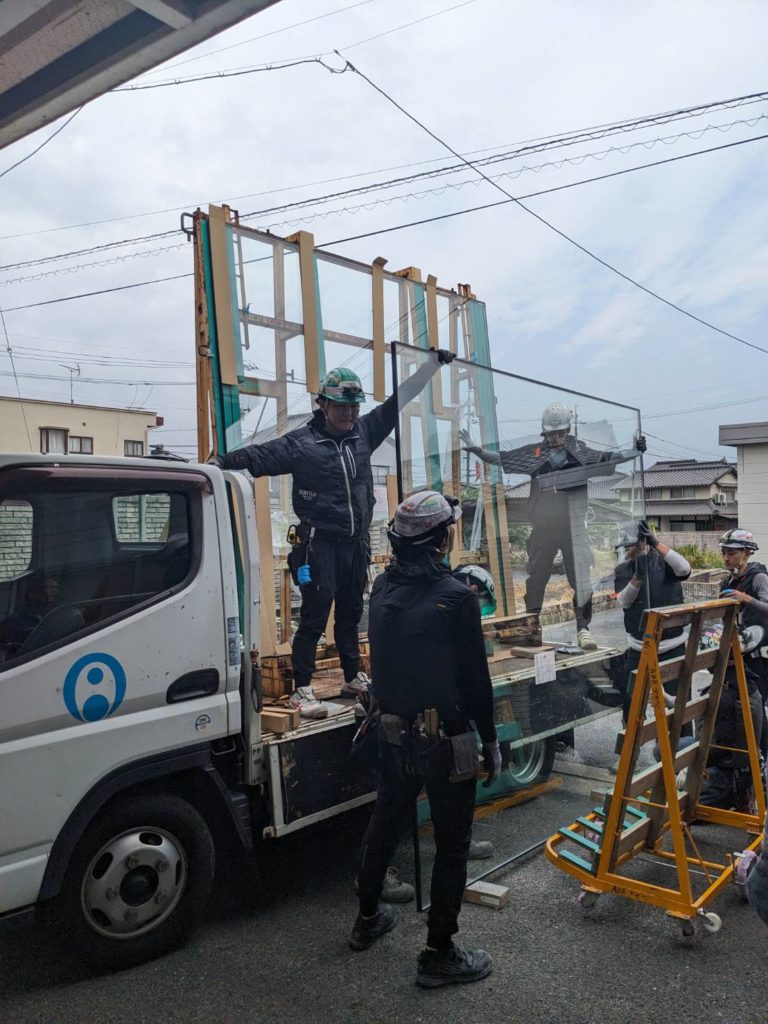

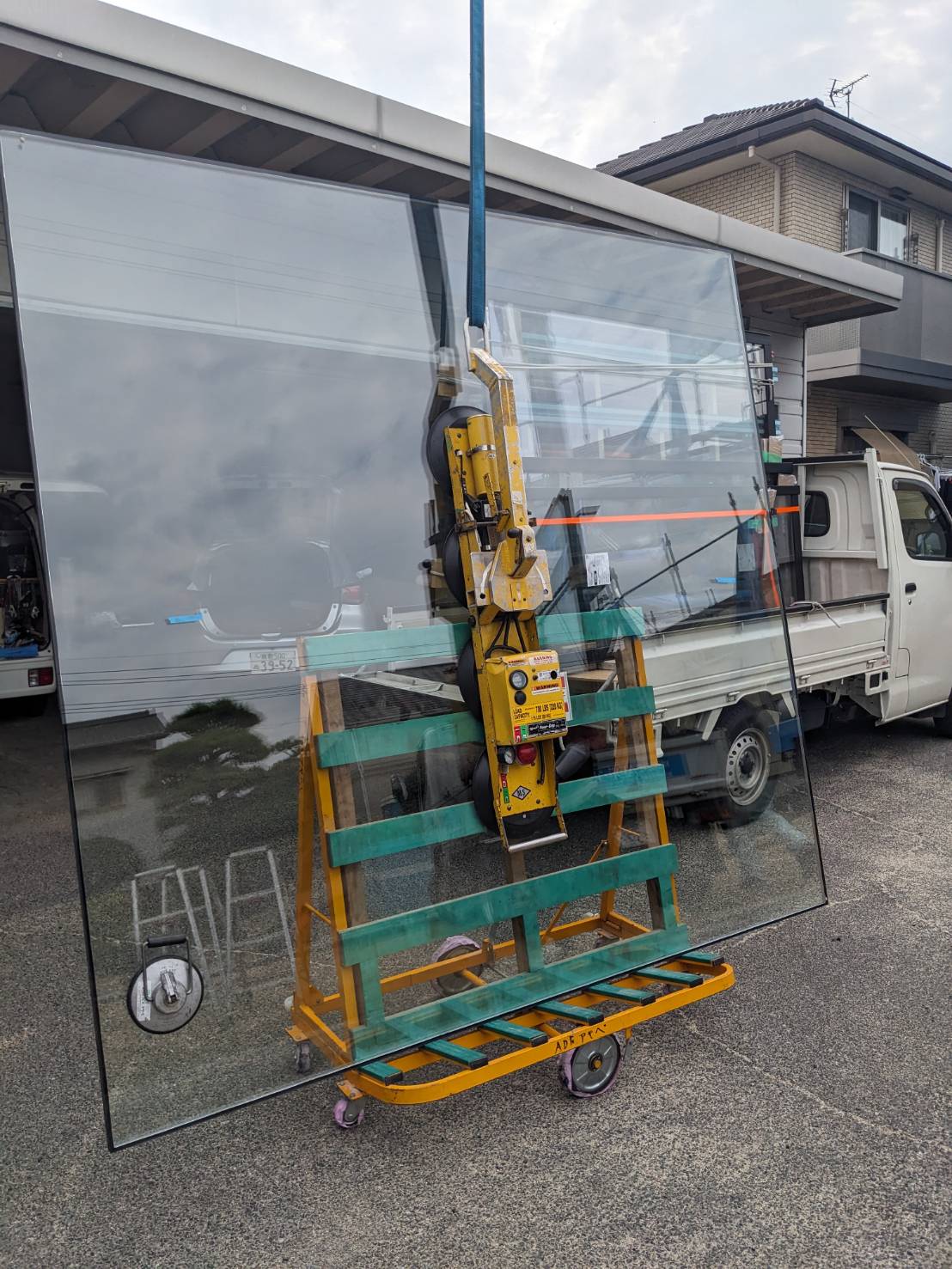

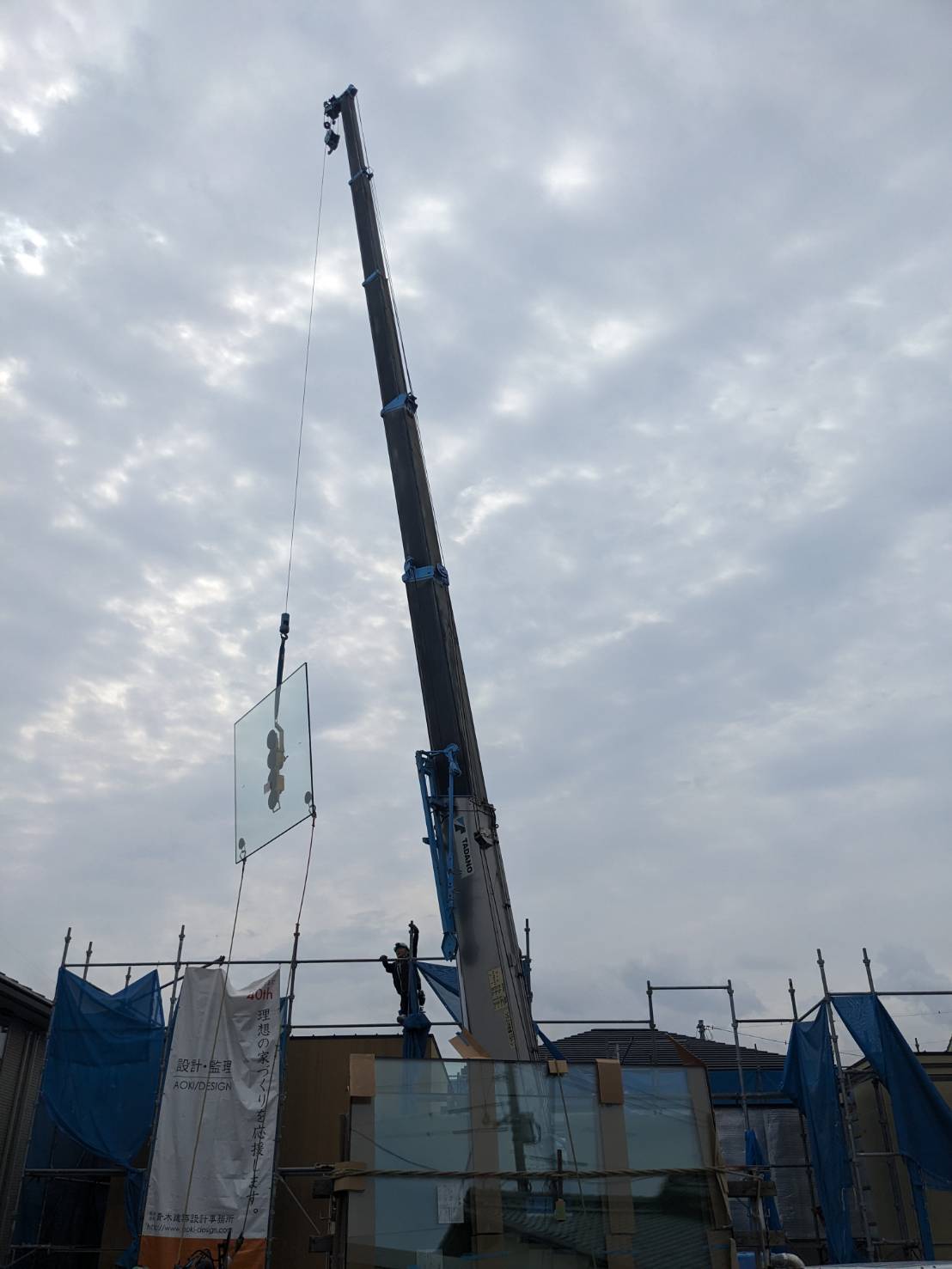

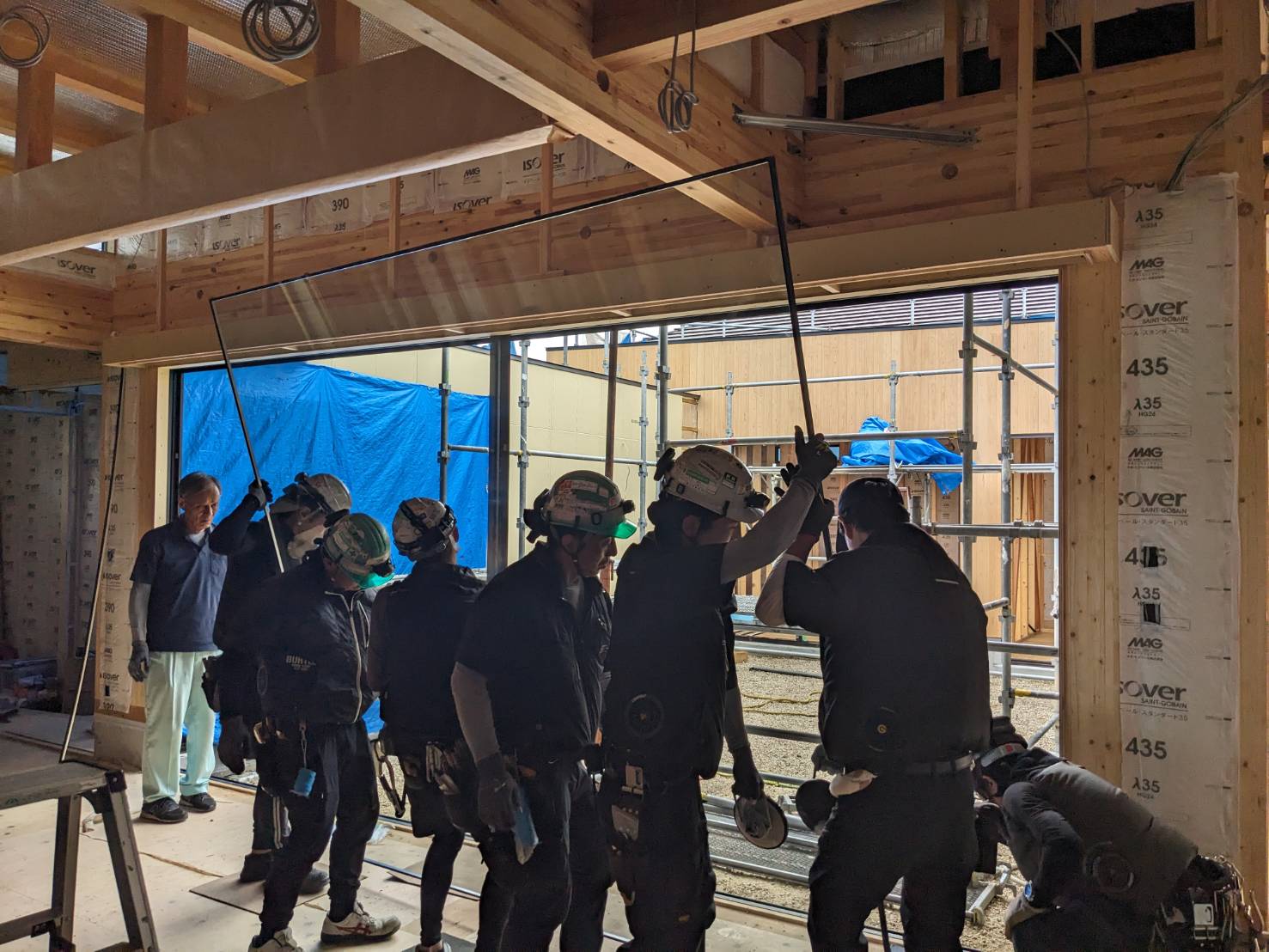

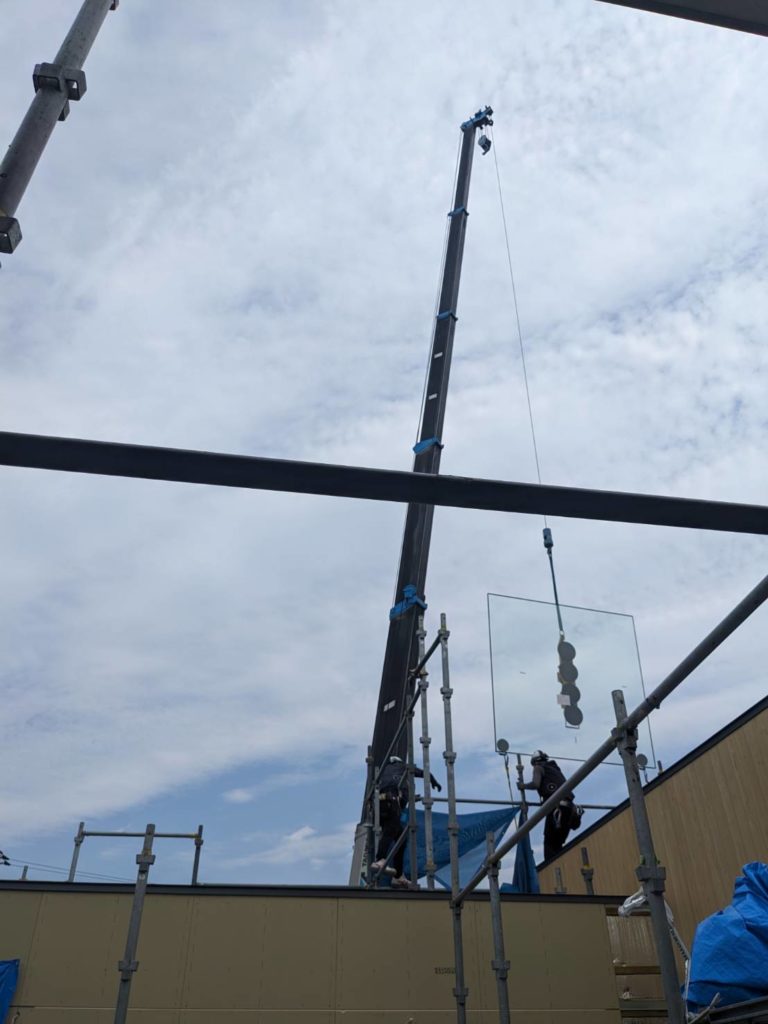

Aモデルハウスの中庭に面する超大型ペアガラスの搬入・取付作業が完了しました。ガラスの重量は一枚あたり約220kgあるのでレッカーで搬入しました。
A-モデルハウスの現場は外壁下地や屋根を葺き終え、外壁張り作業を行っています。 平屋の家ですが、屋根は結構複雑な形状をしています。
Aモデルハウスの現場の金物確認のめた現場で打ち合わせを行いました。 筋交いの位置や引き寄せ金物の取付状況、火打ち梁の位置、アスファルトルーフィングの立ち上げ長さの確認等々、確認をしてきました。 工事は順調に進んでおります。あとは暑さに気を付けて工事を進めてほしいです💦
本日はAモデルハウスの建前でした。 快晴の中大工さんたち10人で屋根以外は形になるところまで完了しました。 明日も天気が良いので、明日からルーフィング張りに入ります。
事故なく建て方が終わってよかったです。
A-モデルハウスは、入り口廻りの杉板コンクリート塀、建物基礎コンクリート打設を終え、本日立ち上がりコンクリート打設を行いました。 ゴールデンウィークはコンクリート養生期間とし、休み明けから型枠脱型です。 良いコンクリートが打てていることを願って、ひとまず現場はお休みに入ります。
今日は朝から、A-モデルハウスの配筋検査を行ってきました。 配筋状況は良好でしたが、少しだけ手直しをしてもらう箇所がありました。高基礎の部分も鉄筋量を多く配筋してもらって補強をしてもらいました。来週予定しているコンクリート打設が無事に終わることを祈ります!(^^)!
あと先日コンクリートを打設した杉板型枠塀の出来栄えも気になりますが、型枠脱型をしてみないとわからないので少しの間ドキドキします(;^_^A
